Googleが原発の半分を2049年まで押さえた — フィンランドに€130億、欧州最大の単一投資。2か月前、この国の電力税は45倍になっていた

2026年9月9日(更新 2026年10月25日) MBI経済ニュース編集部

Googleが原発の半分を2049年まで押さえた — フィンランドに€130億、欧州最大の単一投資。2か月前、この国の電力税は45倍になっていた

Googleが2026年9月9日、フィンランドに2027〜2028年で€130億を投じると発表。同時にフォータムと22年間の電力購入契約を結び、2030〜2049年はロビーサ原発の出力の最大50%を引き取る。フィンランドは2か月前にデータセンター向け電力税を約45倍にしていたが、それでも投資は決まった。AIインフラの立地を決めるのは税率ではなく、20年単位で確保できる電気だという構図を、投資・経済・生活の3方向から読み解く。

2026年9月9日、Googleがフィンランドに€130億を投じると発表した。だが本当に読むべきは金額ではなく、同じ日に結ばれた22年間の電力契約のほうである。しかもこの国は、2か月前にデータセンター向けの電力税を約45倍にしたばかりだった。

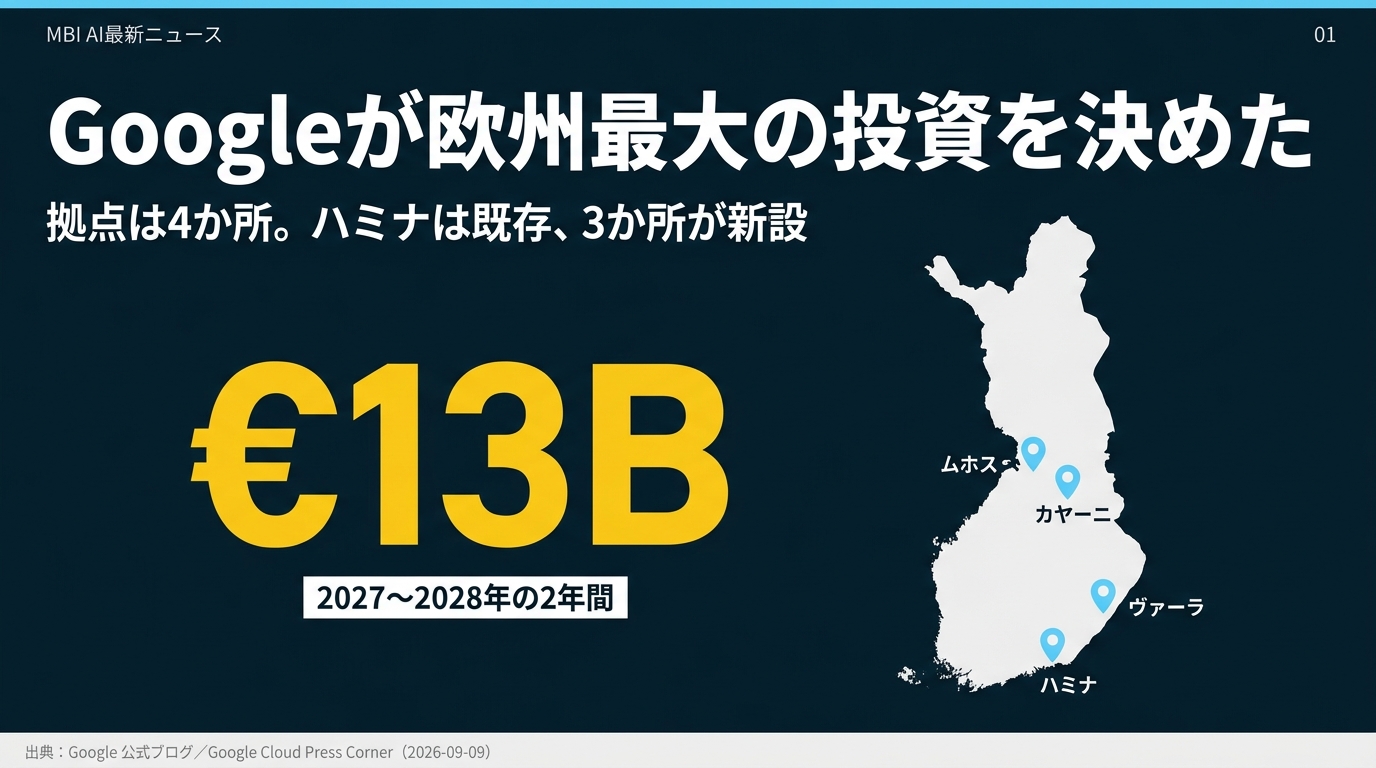

Googleが欧州最大の投資を決めた

Googleが欧州最大の投資を決めた

2026年9月9日、Googleはフィンランドに2027年から2028年の2年間で€130億(約151億ドル)を投じると発表した。同社はこれを「欧州における当社最大の単一投資」と位置づけている。

拠点は4か所。15年前に製紙工場を転用した既存のハミナに加え、カヤーニ、ムホス、ヴァーラの3か所を新設する。Alphabet・Googleのプレジデント兼CIOルース・ポラット氏は「Googleはフィンランドに根を深く下ろせることを誇りに思う。当社にとって欧州最大の単一投資だ」と述べた。

ただし、この数字だけを見て「またAIバブルの設備投資か」と流すと本質を外す。今回の発表でより重要なのは、金額ではなく、同じ日に結ばれた22年間の電力契約のほうだ。

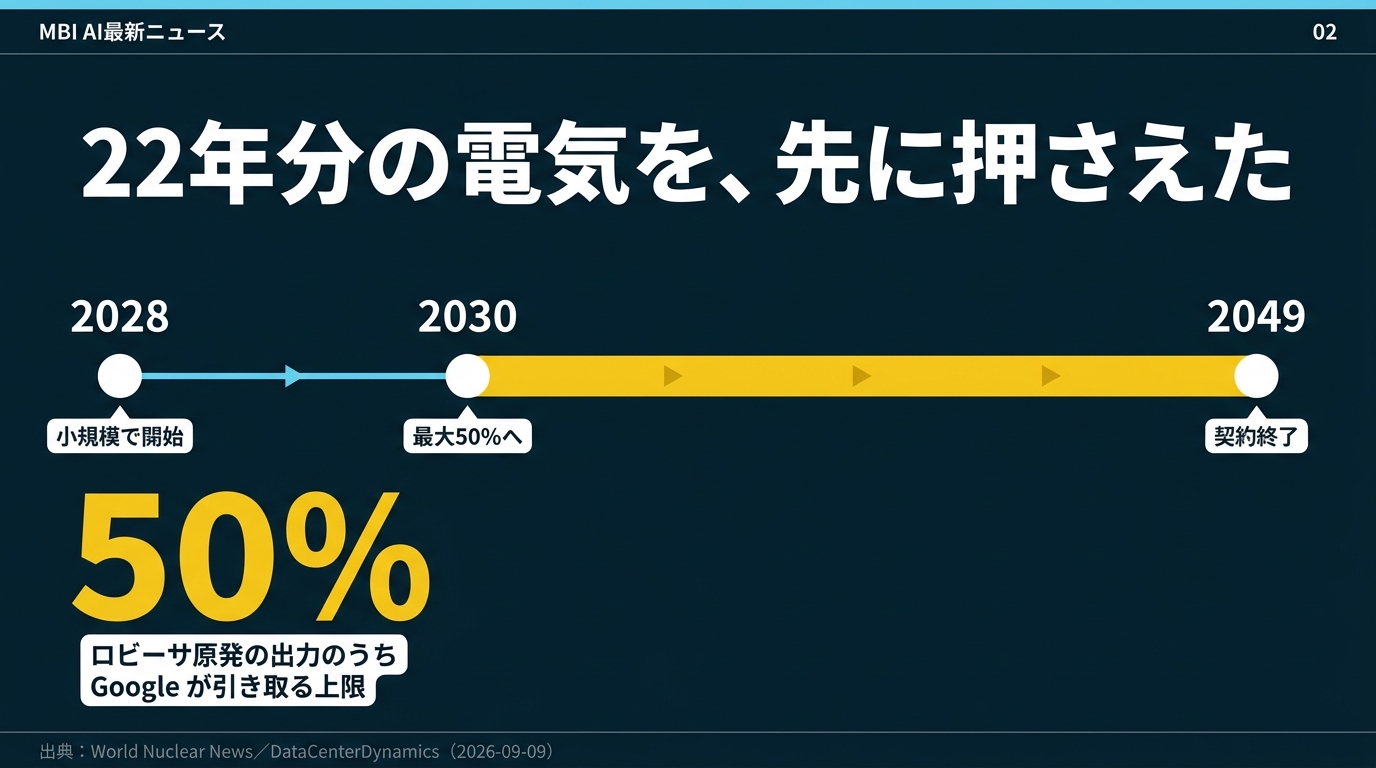

22年分の電気を、先に押さえた

22年分の電気を、先に押さえた

Googleはフィンランドの電力大手フォータム(Fortum)と22年間の電力購入契約(PPA)を締結した。対象はロビーサ原子力発電所である。

契約は2028年に小規模で始まり、2030年から2049年までの期間はロビーサ原発の出力のうち最大50%をGoogleが引き取るという構造になっている。Googleにとって欧州で初めての原子力PPAであり、フォータム側にとっては原発の運転期間延長を支える長期の需要契約にあたる。

ここで押さえておきたいのは、「50%」は2030年以降の上限であって、2028年からいきなり半分を取るわけではないという点だ。契約の立ち上がりは緩やかで、本格化するのは2030年からである。

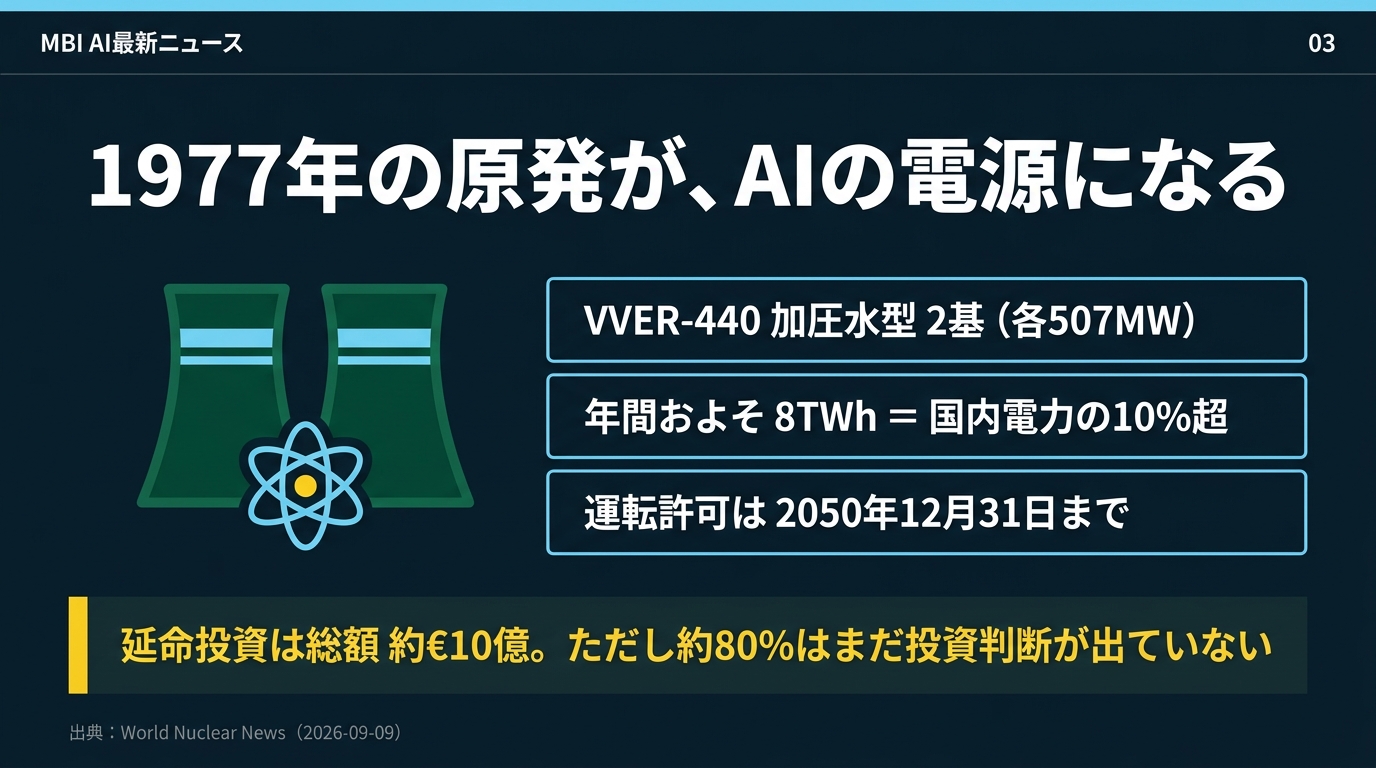

1977年の原発が、AIの電源になる

1977年の原発が、AIの電源になる

ロビーサ原発は、旧ソ連設計のVVER-440型加圧水型炉2基(各507MW)で構成される。1号機の運転開始は1977年、2号機は1981年。年間およそ8TWhを発電し、これはフィンランド国内の電力の10%超にあたる。運転許可は2023年2月に延長され、2050年12月31日までとなっている。

つまりGoogleは、2049年までという契約で、この原発が使える残りの期間をほぼ丸ごと押さえたことになる。さらに出力増強も進む。新規に10MWe、すでに進行中の38MWeが2028年に完了する見込みだ。

一方で、確定していない部分もはっきり書いておきたい。フォータムの延命投資は総額で約€10億とされるが、運転期間の延長に必要なプロジェクトの約80%(投資額にして€7億相当)は、まだ投資判断が出ていない。長期契約が先に決まり、設備投資の意思決定はこれから、という順番である。

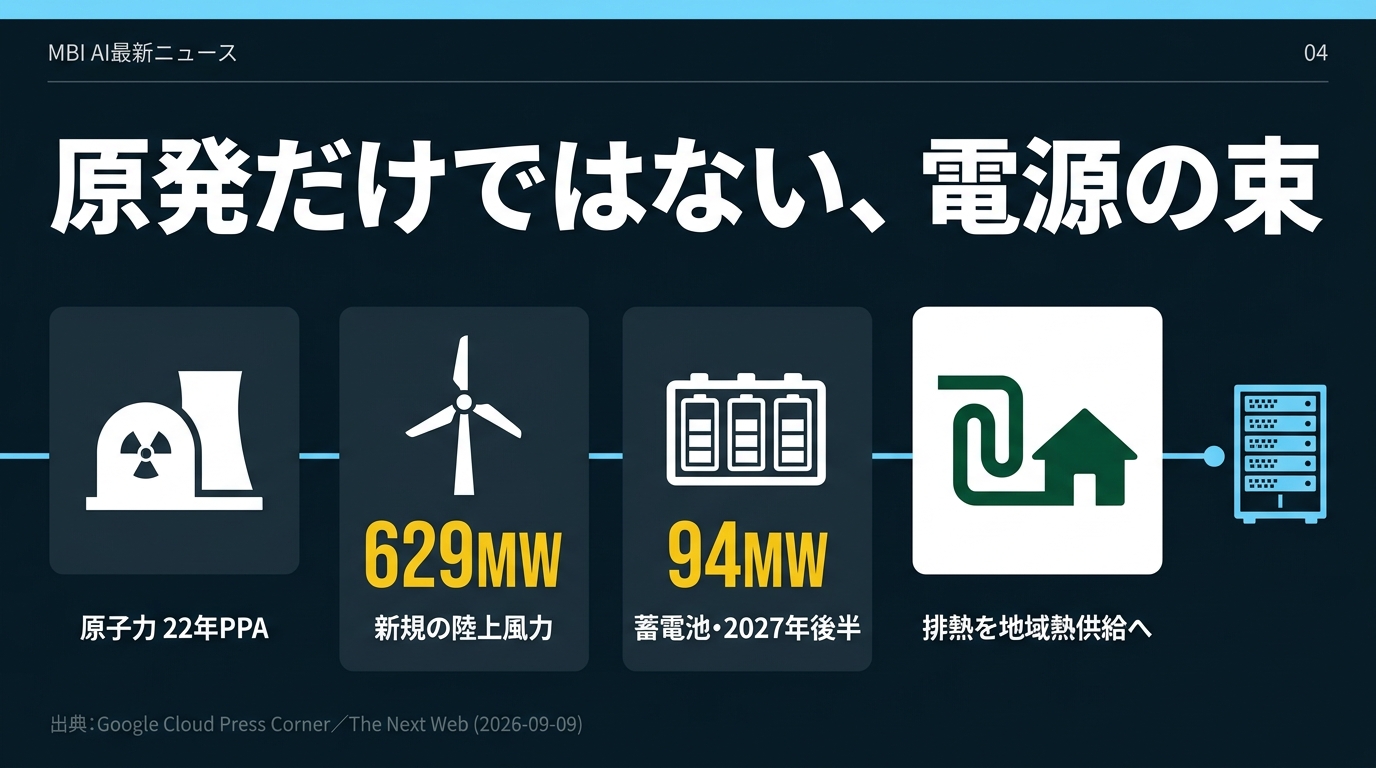

原発だけではない、電源の束

原発だけではない、電源の束

今回の発表で確保された電源は原子力だけではない。GoogleはValoremおよびSuomen Hyötytuuliと、新規の陸上風力629MW分のPPAを結び、さらにカヤーニ近郊に94MWの蓄電池を2027年後半の稼働で契約した。

加えて、欧州の新設拠点すべてで排熱を地域熱供給網へ回す設計を採る。ハミナの既存拠点はもともと海水冷却を使っており、そこに「捨てていた熱を近隣の住宅・事業所へ配る」構造が加わる。

ここに現れているのは、ベースロード(原子力)+変動電源(風力)+緩衝装置(蓄電池)+廃熱の出口(地域熱供給)を1セットで揃えるという設計思想である。系統に空きがある前提で建てるのではなく、電源と一緒に建てる。北欧では、これがすでに標準になりつつある。

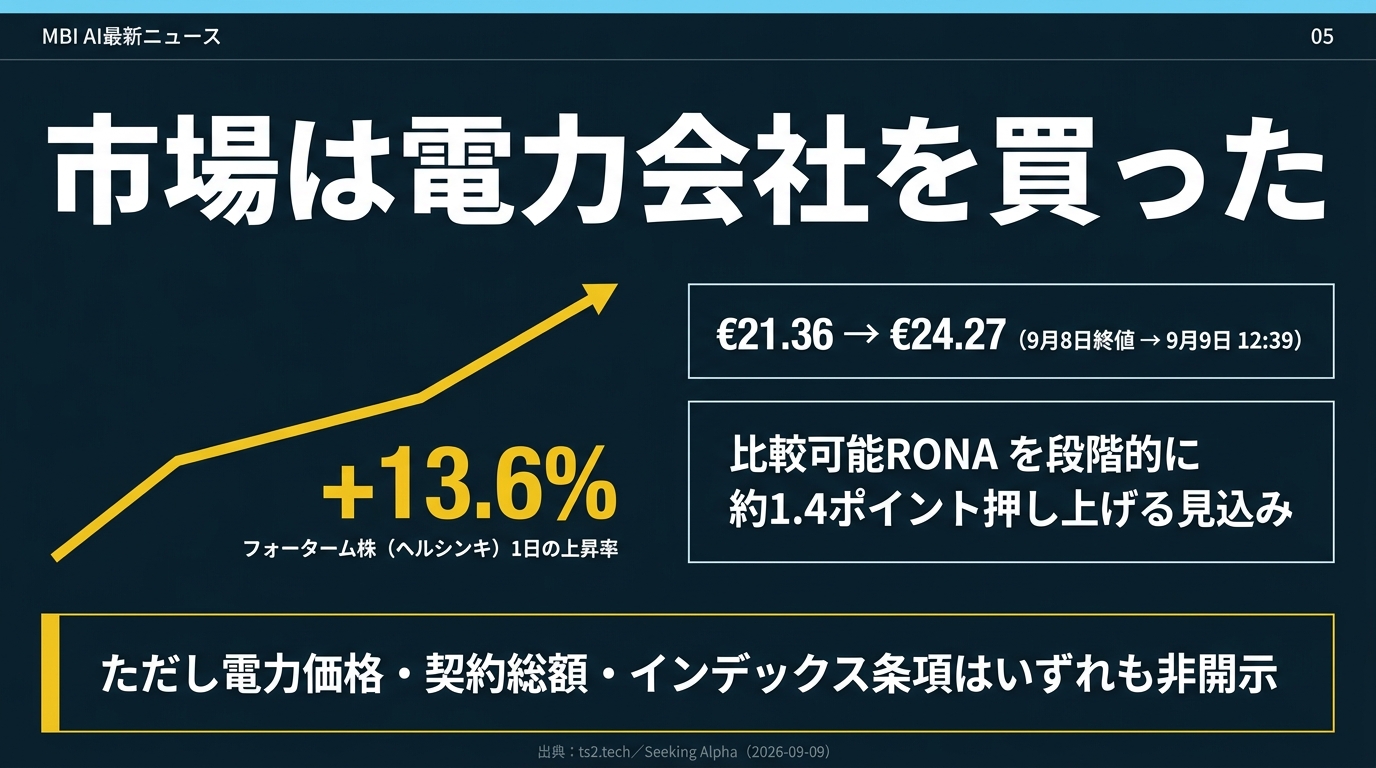

市場は電力会社を買った

市場は電力会社を買った

発表当日、買われたのはGoogleではなくフォータムだった。ヘルシンキ市場で同社株は9月8日終値€21.36から、9月9日12時39分時点で€24.27へ、+13.6%。4年半ぶりの高値をつけた。

経営側は、ロビーサの半分が契約済みになれば比較可能RONA(使用資本利益率)を段階的に約1.4ポイント押し上げると説明している。直近12か月(2026年6月まで)の比較可能RONAは11.0%だった。

ただし、PPAの電力価格・契約総額・インデックス条項はいずれも非開示である。つまり「この契約でフォータムがいくら稼ぐか」は、現時点では計算できない。株価の反応は「収益額の織り込み」ではなく、「20年超にわたって稼働率と売り先が確定した」ことへの評価と読むのが妥当だ。

投資の観点で言えば、AI関連の物色対象が半導体から「電気を売れる主体」へ広がった、という一例である。電力・原子力・送配電・蓄電池は、AI相場の後半戦になりつつある。

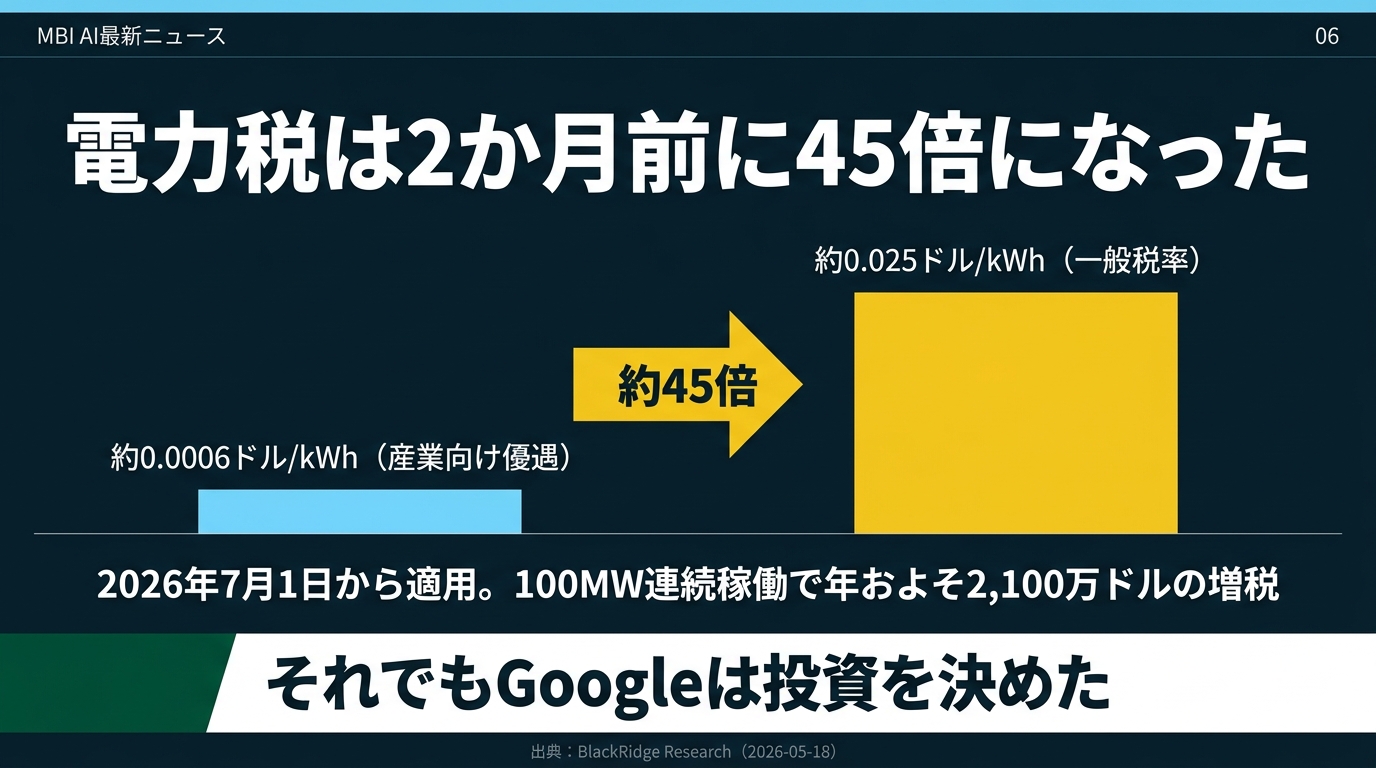

電力税は2か月前に45倍になった

電力税は2か月前に45倍になった

ここが今回いちばん面白い点である。フィンランドは2026年7月1日、データセンターの電力に適用していた産業向け優遇税率を撤廃した。

税率はおよそ0.0006ドル/kWhから0.025ドル/kWhへ、約45倍。100MWを連続稼働させる施設なら、年におよそ2,100万ドルの追加負担にあたる。当時、Googleを含む事業者は規制の予見可能性に懸念を示し、XTX Marketsはカヤーニで計画していた11億ドル規模のデータセンター投資の見直しを報じられた。

それから2か月。Googleは同じ国に、欧州最大の単一投資を置いた。

ここから読み取れる示唆は単純だ。AIインフラの立地を決めているのは、電力の税率ではなく「20年単位で確保できる電気そのもの」である。税負担は年間2,100万ドル規模の話だが、電源が確保できなければ数十億ドルの設備が動かない。桁が違う。企業がどこにデータセンターを置くかを予想するとき、見るべきは優遇税制のパンフレットではなく、その国に「20年売ってくれる発電所」があるかどうかだ。

※本稿の「45倍」はデータセンター向け電力税の税率の変化であり、法人税率の話ではない。

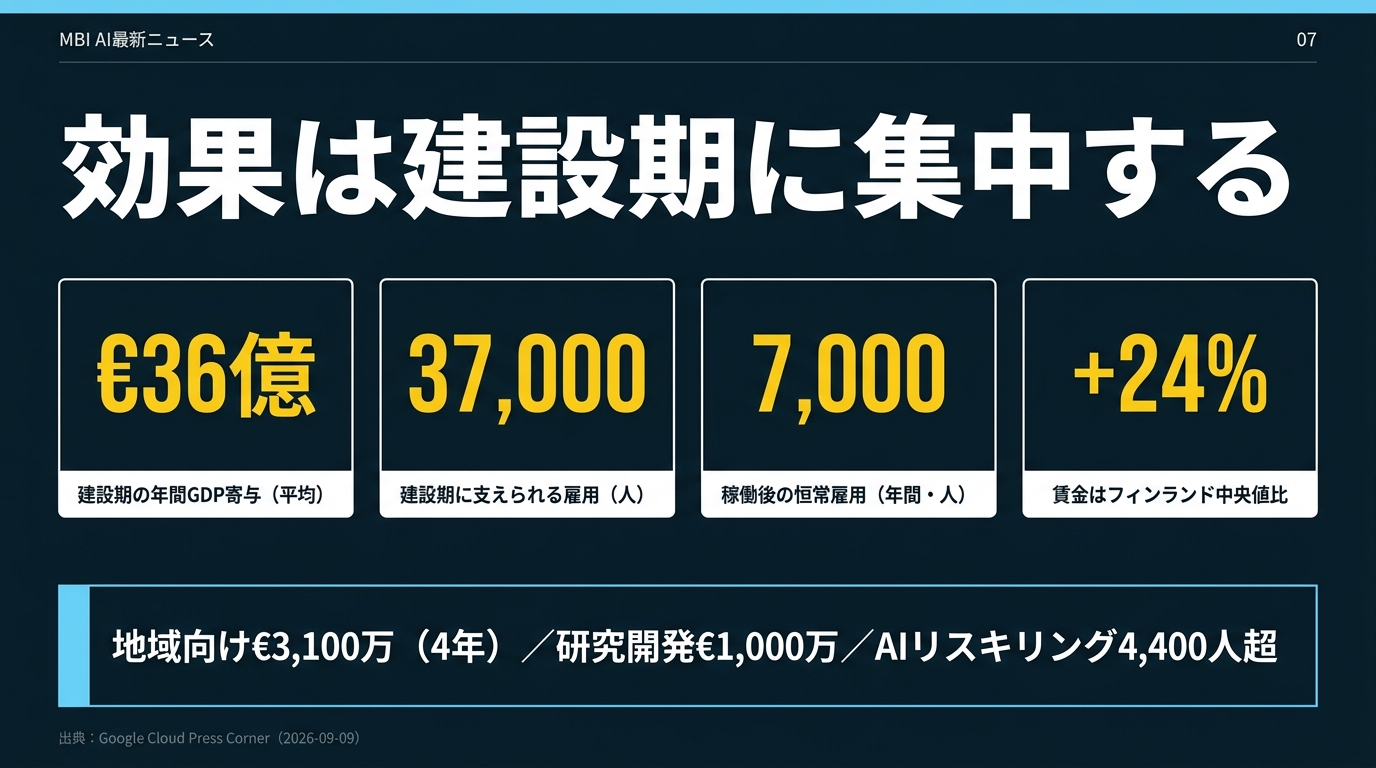

効果は建設期に集中する

効果は建設期に集中する

経済効果として公表されている数字も、丁寧に区別して読む必要がある。

  • 建設期の年間GDP寄与:平均€36億
  • 建設期に支えられる雇用:37,000人超(うち建設職 約16,000人・年間労働所得€9.11億)
  • 稼働後の恒常雇用:年間7,000人、賃金はフィンランド中央値の+24%
  • 地域向け拠出:€3,100万(4年間)/研究開発 €1,000万/AIリスキリング 4,400人超、学生100人の研修枠

ここで見落とされがちなのは、37,000という数字の大半が2027〜2028年の建設期に紐づいていることだ。稼働後に残るのは年間7,000人である。データセンター投資は「建てるときに大きく効き、動き出すと雇用は細るが、賃金水準は高い」という形をとる。地域経済への効果を語るときは、この二段構えを混ぜないほうがいい。

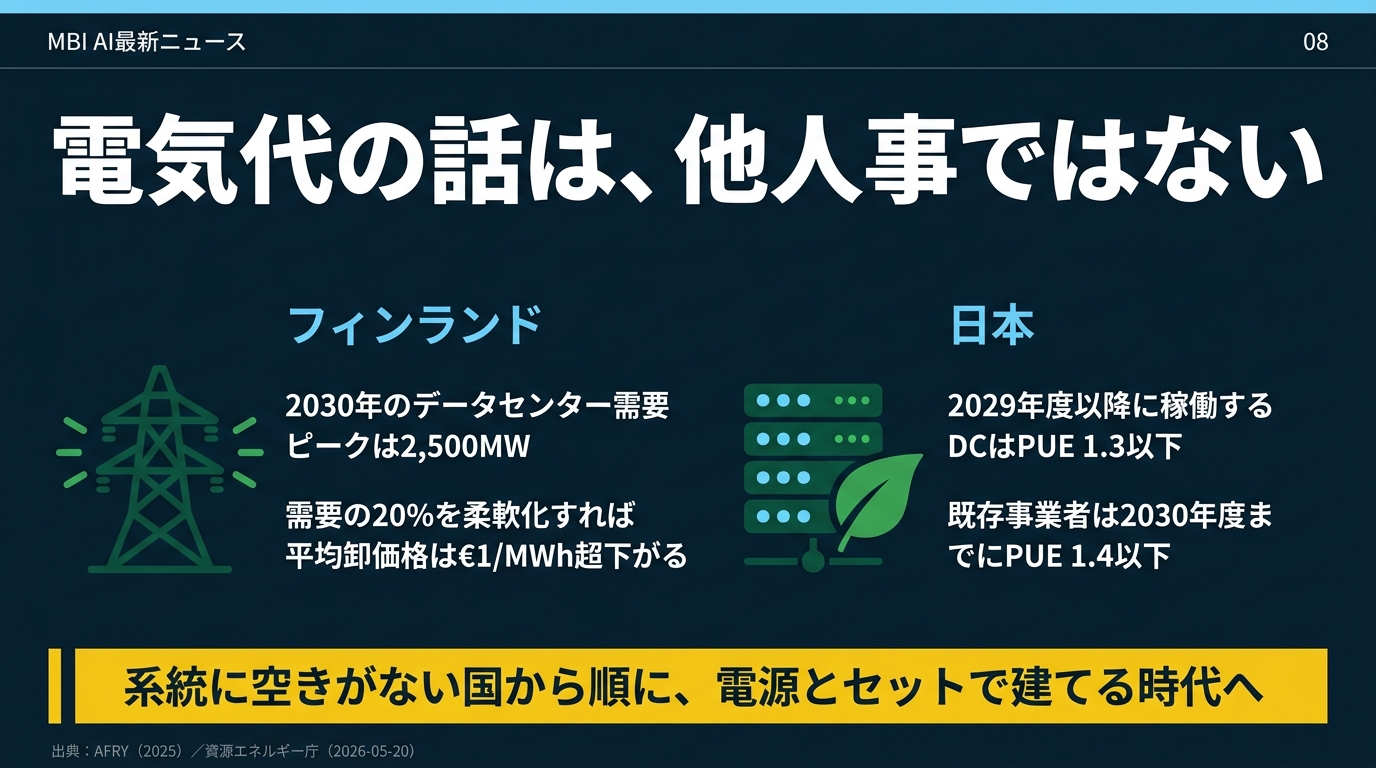

電気代の話は、他人事ではない

電気代の話は、他人事ではない

「北欧の原発の話」で終わらせると、いちばん生活に近い部分を取り逃がす。

フィンランド政府のデータセンター・ロードマップ向けにAFRYがまとめた試算では、2030年シナリオでデータセンターのピーク需要は2,500MWに達する。同時に、データセンターが需要の20%を柔軟に動かせれば、年平均の卸電力価格は€1/MWh超下がり、価格スパイクの解消による便益は年€1.25億と見積もられている。つまり、大口需要家は電気代を押し上げる存在にも、押し下げる存在にもなりうる。決めるのは「動かし方」である。

日本に目を移すと、話はさらに近い。資源エネルギー庁は2026年4月から、2029年度以降に稼働するデータセンターにPUE 1.3以下を求め、既存事業者にも2030年度までにPUE 1.4以下を課す。エネルギー消費量・PUE・原単位の報告と公表も義務づけられた。日本は系統制約と電力価格上昇が同時に来ており、「電源とセットで建てる」北欧型のやり方との差は今後さらに開く。

私たちの実務に落とすなら、こうなる。AIサービスの原価は、これから「単価×使用量」ではなく「長期の電気を確保できた側かどうか」で二極化する。ツールを選ぶときは、機能と価格に加えて「その会社は電気を押さえているか」を1項目として見ておくと、2027年以降の値上げに驚かずに済む。

まとめ

  • 2026年9月9日、Googleはフィンランドへ2027〜2028年の2年間で€130億を投じると発表。拠点はハミナ(既存)+カヤーニ・ムホス・ヴァーラ(新設)の4か所で、同社は「欧州最大の単一投資」と位置づける。
  • 同日、フォータムと22年間のPPAを締結。2028年に小規模で開始し、2030〜2049年はロビーサ原発の出力の最大50%を引き取る。Googleにとって欧州初の原子力PPA。
  • ロビーサは1977年運転開始のVVER-440型2基(各507MW)。年約8TWh=国内電力の10%超、運転許可は2050年12月31日まで。ただし延命に必要なプロジェクトの約80%はまだ投資判断が出ていない。
  • 電源は束で確保した。陸上風力629MW、蓄電池94MW(2027年後半)、排熱の地域熱供給。
  • 市場が買ったのは電力会社だった。フォータム株は1日で+13.6%、4年半ぶり高値。ただしPPAの価格・総額・インデックス条項は非開示で、収益額は計算できない。
  • フィンランドは2か月前にデータセンター電力税を約45倍にしていた。それでもGoogleは来た。立地を決めているのは税率ではなく「20年確保できる電気」である。
  • 経済効果は建設期に集中する。GDP寄与は年€36億、雇用37,000人超は建設期の数字で、稼働後の恒常雇用は年7,000人(賃金は中央値+24%)。
  • 日本にとっても他人事ではない。2029年度以降稼働のDCはPUE 1.3以下、既存も2030年度までに1.4以下。AIサービスの原価は「長期の電気を確保できたか」で二極化していく。

出典・参考情報

  • Google 公式ブログ「Google deepens its commitment to Finland with a €13 billion investment in AI infrastructure」(2026年9月9日)記事を見る
  • Google Cloud Press Corner「Google Deepens Commitment to Finland with Two-Year €13 Billion investment in AI Infrastructure」(2026年9月9日)記事を見る
  • World Nuclear News「Google signs up for electricity from Finnish nuclear power plant」(2026年9月9日)記事を見る
  • DataCenterDynamics「Google signs nuclear PPA with Fortum in Loviisa, Finland」(2026年9月9日)記事を見る
  • ts2.tech「Fortum Stock Jumps 13.6% on Google Nuclear Deal」(2026年9月9日/株価・RONA・非開示項目)記事を見る
  • The Next Web「Google will invest €13bn in four Finnish data centre sites over two years」(2026年9月9日)記事を見る
  • BlackRidge Research「Finland Removes Data Center Power Tax Breaks」(2026年5月18日)記事を見る
  • AFRY Management Consulting「Report on impacts of data centers on Finnish electricity market」(2025年)記事を見る
  • 資源エネルギー庁「増加が見込まれるデータセンターの電力需要をどうする?」(2026年5月20日)記事を見る

※ロビーサ原発の炉型・出力・運転許可年、および延命投資の投資判断状況は World Nuclear News と DataCenterDynamics の報道に基づく。PPAの電力価格・契約総額・インデックス条項は非開示のため、契約金額に関する記述は本稿では行っていない。フォータム株の変動率は現地時間2026年9月9日12時39分時点の値であり、終値ではない。
